本項目是杭州濱江高新區聚力發展智能駕駛產業的重要載體,位于西興街道物聯網小鎮,東至感知軸路、西連網聚路、南接聯慧街、北鄰物聯網街,用地面積8622平方米,總建筑面積41366平方米。
本項目在地基與基礎分部施工過程中,由于樁基施工地質條件復雜;建筑紅線緊臨圍墻,場地受限,地下管線復雜,周邊建筑物和構筑物和市政道臨近,TRD施工困難;加之土方出運受限等諸多原因,造成地基與基礎分部工程總進度滯后3個月。
為了順利實現2026年8月30號工期目標,追回滯后的3個月工期,應建設單位要求,在我監理部主審下,同意施工方變更施工組織設計方案,安排主體結構8層以下先行完成中間結構驗收,并設置垂直隔離防護棚,推動主體結構和幕墻上下平行施工流水,從此按下該項目建設的“快進鍵”,為如期竣工打下堅實基礎。
自2025年6月20日進入主體結構施工以來,在業主單位的大力支持和幫助下,在我監理單位的嚴格監督和指導下,經過施工單位的精心組織和全力以赴,通過對勞動力資源的整合、提高勞動效率等有效途徑,實現了每周一層每月4層的正規循環作業。

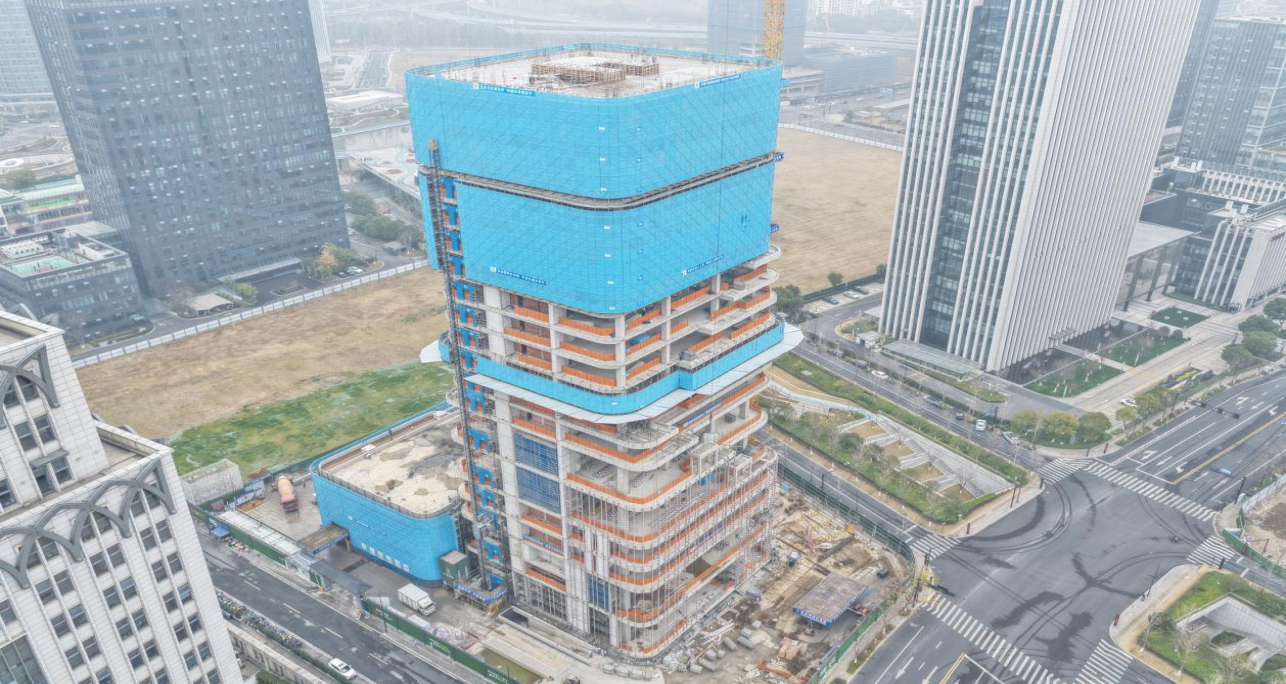

到2026年1月17日,該項目屋面層結構砼完成最后一車泵送,安全順利了實現結頂任務!
本項目監理中標后,按照合同約定和業主單位的要求,公司組建了一支專業過硬、職業道德良好的監理隊伍。全體監理人員經過一年來的協作努力,得到了上級主管部門和濱江城發業主單位的認可!為今年第一季度在該工地召開現場觀摩會打下了良好基礎。我監理團隊將繼續努力,不負重望,如期完成后續裝飾裝修工程、機電安裝工程和室外市政工程,向業主單位遞交一份完美的答卷。
