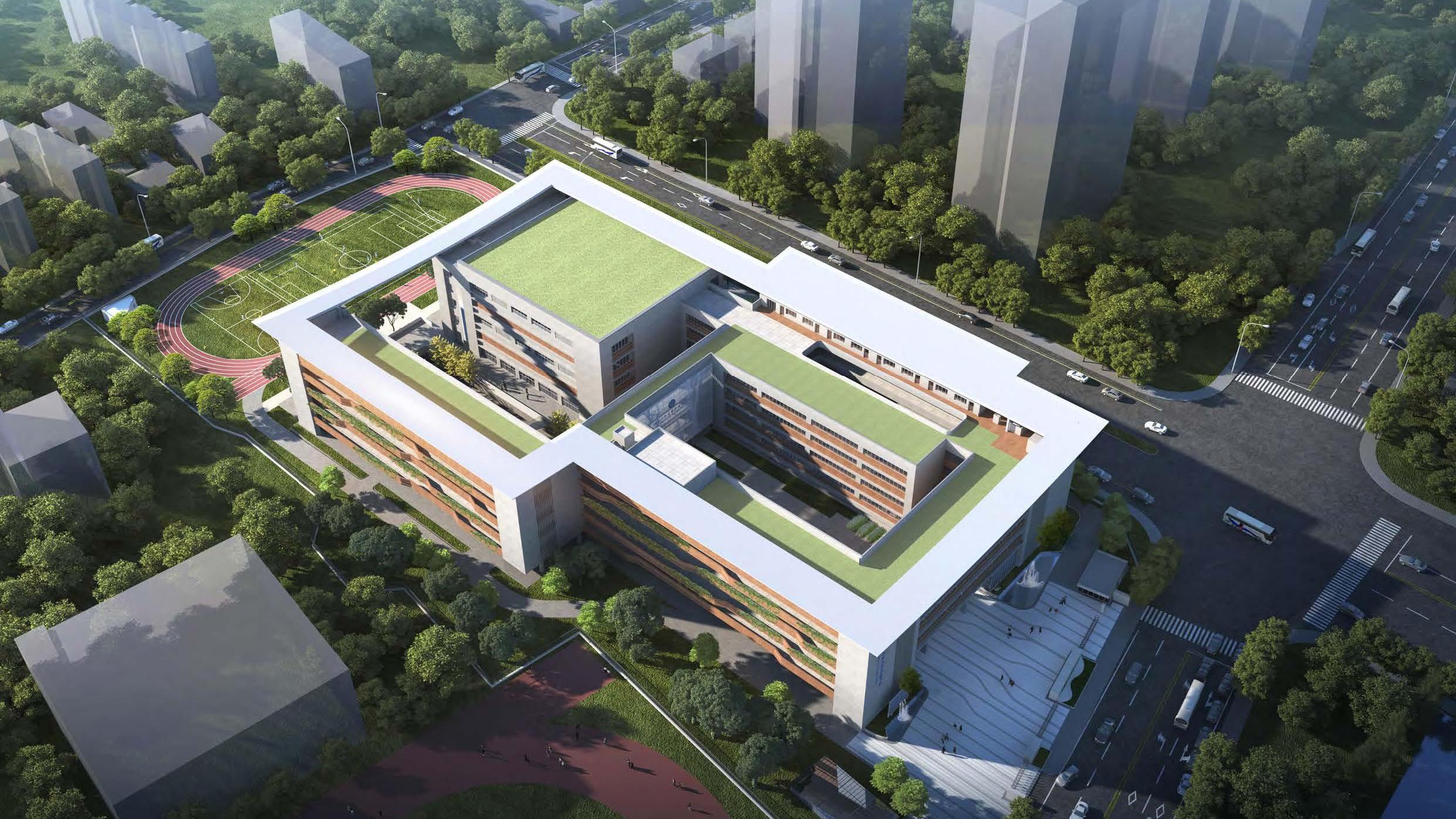

本工程位于杭州市拱墅區香積寺路與長樂路交叉口,地下1層,地上1-6層,總建筑面積為40093平方米,其中地上建筑面積23423平方米,地下建筑面積16670平方米,建筑總高度23.9米。

建設內容主要包括1#食堂風雨操場、2#教學樓(設24班)、3#門衛、4#開閉所、5#垃圾收集站、6#社會停車樓梯間、7#變電所。
工程于2022年8月15日開工,2024年3月20日完成基礎結構、部分主體結構驗收,2024年5月11日完成余下部分主體結構驗收;2024年度基本完成室內外裝飾裝修工程,2025年5、6月啟動專項驗收工作,先后完成規劃測繪、綠化市政、人防工程、無障礙、海綿城市、防雷檢測、交警驗收、規資權調等工作;2025年5月30日區消防科委托中巖消防檢測單位進行專項消防工程的檢查檢測,相關問題經整改后已回復在等待正式消防驗收;檔案館資料委托第三方已基本完成,目前竣備歸檔資料在收集、整理、掃描中。

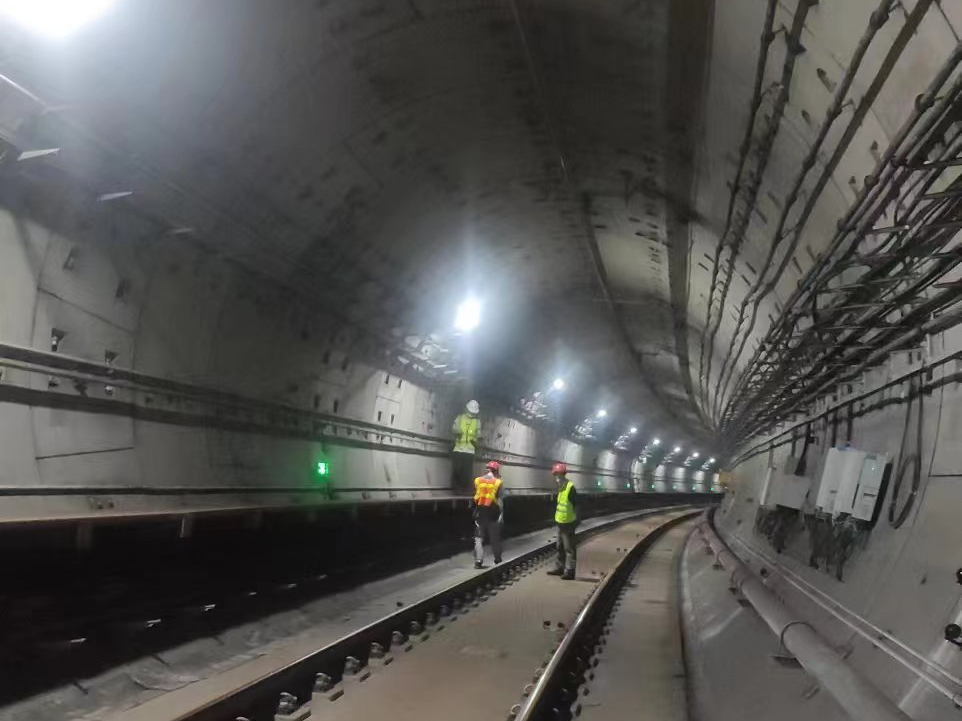

在項目實施初期,經歷了3#線地鐵、香積寺隧道的設計、檢測、施工方案的專家論證,在凌晨3#線地鐵停運后,進入內部進行檢測點設置與檢測的旁站;本報告廳為型鋼砼結構,設置10根型鋼混凝土(組合)結構框架柱,設置5道型鋼混凝土(組合)結構框架梁,凈跨度25.2米,上蓋為操場及綠化區域。項目為民生工程,政府各級部門領導、公司巡查小組多次蒞臨檢查指導,從未被通報批評,安全生產文明施工管理工作成效顯著,項目開工至今未發生安全生產事故及文明施工事件。

本項目監理工作的順利開展,得益于建設單位的信任、施工單位的配合及監理團隊的共同努力。我們將不斷總結進一步提升監理服務水平,為業主提供更優質的技術支持與管理服務保障。
